- 施工計画の作成
- 作業者の教育と健康診断
- 作業管理区域の設定
- 関係機関への申請(14日前) 都道府県知事(政令指定都市市長)、労働基準監督署
- 資機材搬入
- 備品・什器の清掃移動
- 作業管理区域の事前清掃
- 作業開始前の石綿気中濃度測定
- 足場の組立
- 床の養生(ポリエチレンシート0.15mm2枚重ね)
- 壁、天井部の養生(ポリエチレンシート0.10mm1枚)
- その他養生 照明器具、設備等
- セキュリティーゾーン設置
- 負圧除じん装置設置、作動確認、負圧状況確認
- エアレススプレー装置設置
●養生、負圧状況点検、検査実施(自社責任者、所管監査署検査合格)

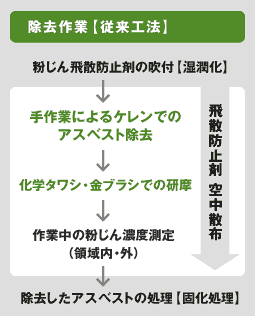

配管保温材除去用部分の隔離養成材
- アスベストの専用袋詰め(二重)、終了後、区画外へ搬出
- 作業域内清掃
- 自主検査確認
- カバーアップ剤吹付(除去面および養生シート)
- 養生シート撤去前、石綿気中濃度測定
- 養生シート撤去、搬出
- 足場解体、機材搬出
- 作業後清掃
- 作業完了後石綿気中濃度測定
- セキュリティーゾーンの解体
施工完了報告書作成
